幕墙安装施工工艺
发布人:客服   发表日期:2021-02-26 03-54-46

1 工艺流程

放样定位→安装支座→安装立柱→安装横梁→安装玻璃→打胶→清理。

2 放样定位、安装支座

根据幕墙的造型、尺寸和图纸要求,进行幕墙的放样、弹线。各种埋件的数量、规格、位置及防腐处理须符合设计要求;在幕墙骨架与建筑结构之间设置连接固定支座,上下支座须在一条垂直线上。

幕墙安装施工工艺

幕墙安装施工工艺

单元式幕墙节点

幕墙安装施工工艺

幕墙安装施工工艺

框架式幕墙节点

3 安装立柱

在两固定支座间,用不锈钢螺栓将立柱按安装标高要求固定,立柱安装轴线偏差≯2mm,相邻两立柱安装标高偏差≯3mm。支座与立柱接触处用柔性垫片隔离。立柱安装调整后应及时紧固。

4 安装横梁

确定各横梁在立柱的标高,用铝角将横梁与立柱连接起来,横梁与立柱的接触处设置弹性橡校垫。相邻两横梁水平标高偏差≯1mm。同层横梁的标高偏差,当幕墙宽度≤35m时,≯5mm;当幕墙宽度>35m时,≯7mm,同层横梁安装应由下而上进行。

幕墙安装施工工艺

幕墙安装施工工艺

5 安装玻璃

⑴ 明框幕墙:明框幕墙是用压板和橡皮将玻璃固定在横梁和立柱上。固定玻璃时,在横梁上设置定位垫块,垫块的搁置点离玻璃垂直边缘的距离宜为玻璃宽度的1/4,且不宜<150mm,垫块的宽度应≯所支撑玻璃的厚度,长度不宜<25mm。

幕墙安装施工工艺

幕墙安装施工工艺

明框玻璃幕墙

⑵ 隐框幕墙玻璃:隐框幕墙的玻璃是用结构硅酮胶粘结在铝合金框格上,从而形成玻璃单元块。玻璃单元块在工厂用专用打胶机完成。玻璃单元块制成后,将单元块中铝框格的上边挂在横梁上,再用专用固定片将铝框格的其余三条边钩夹在立柱和横梁上,框格每边的固定片数量不少于二片。

⑶ 半隐框幕墙:半隐墙幕墙在一个方向上隐框,在另一方面上则为明框。隐框方向上的玻璃边缘用结构硅硐胶固定,在明框方向上的玻璃边缘用压板和连接螺栓固定,隐框边和明框边的具体施工方法可分别参照隐框幕墙和明框幕墙的玻璃安装方法。

⑷ 玻璃与构件不得直接接触,玻璃四周与构件凹槽底部应保持一定的空隙,每块玻璃下应至少放置两块宽度与槽口宽度相同、长度不小于100mm的弹性定位垫块;玻璃四周镶嵌的橡胶条材质应符合设计要求,镶嵌应平整,橡胶条比边框内槽长1.5~2%,橡胶条在转角处应斜面断开,并用粘结剂粘结牢固后嵌入槽内。

幕墙安装施工工艺

幕墙安装施工工艺

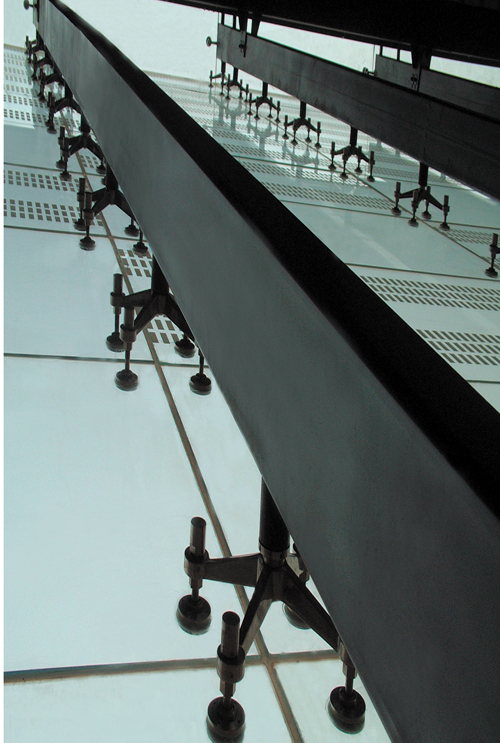

点支式玻璃固定方式

⑸ 高度超过4m 的无骨架玻璃(全玻)幕墙应吊挂在主体结构上,吊夹具应符合设计要求,玻璃与玻璃、玻璃与玻璃肋之间的缝隙应用硅酮结构密封胶填嵌密实。

⑹ 挂架式(点支承)玻璃幕墙应采用带万向头的活动不锈钢爪,其钢爪间的中心距离应大于250mm。

拉索点支式玻璃固定方式

6 打胶、清理

打胶:打胶的温度和湿度应符合相关规范的要求。

清理:玻璃幕墙的玻璃安装完后,应用中性清洁剂和水对有污染的玻璃和铝型材进行清洗。

联系我们
  • 联系人: 请填写您的真实姓名
  • 联系电话: 请填写您的联系电话
  • 电子邮箱:
  • 意向描述:
  • 验证码:
关键词:
玻璃幕墙更换、玻璃幕墙维修、玻璃幕墙维修、 玻璃幕墙维修、玻璃幕墙开窗、玻璃幕墙开窗、玻璃幕墙换胶、 玻璃幕墙防水补漏、玻璃幕墙清洗 高空外墙作业维修、高空外墙作业修缮、高空外墙作业修补、 高空外墙作业翻新、 铝板幕墙安装、建筑玻璃贴膜...
联系我们

广州东邦建筑幕墙工程有限公司

联系人:周先生

电话:13660169915  020-29015596

邮箱:1208075648@qq.com

总部地址:广州市番禺区大石镇山西村元塘路20号

广州东邦建筑幕墙工程有限公司  粤ICP备16099158号  电脑版 | 手机版
